Chantier d’étanchéité de l’Escalier du Fer à Cheval du Château de Fontainebleau (77300)
Étanchéité des différents paliers et zones d’emmarchement
Début avant été 2021. Fin en septembre 2021
Durée du chantier : 2 fois 2 semaines
Précisions sur le chantier de rénovation
Il s’agit d’un monument dans le monument.
Il n’a pas été nécessaire de couper l’accès du château aux visiteurs.
L’escalier a été bâché avec une structure d’échafaudage qu’on appelle parapluie : cela permet de travailler même avec des conditions météorologiques difficiles.
Problématique :
l’escalier était très abîmé par le temps.
- Les emmarchements en pierre ont tous été déposés avec soin par un maçon.
- Toute l’étanchéité des différents paliers et zones d’emmarchement a été refaite avant la remise en place des nouvelles pierres retravaillées.
- Nous avons utilisé une membrane synthétique EPDM. Son avantage est qu’elle s’utilise sans flamme (sans chalumeau) et évite de devoir demander un permis feu, ce qui permet de travailler dans certaines tranches horaires, lors de l’utilisation du feu, à cause des nuisances sonores, etc.
Personnes ayant participé au chantier :
- Conducteur de travaux,
- Directeur agence,
- Chef de chantier,
- Compagnons,
- Fabriquant FIRESTONE EPDM pour préconisation sur mise en œuvre.

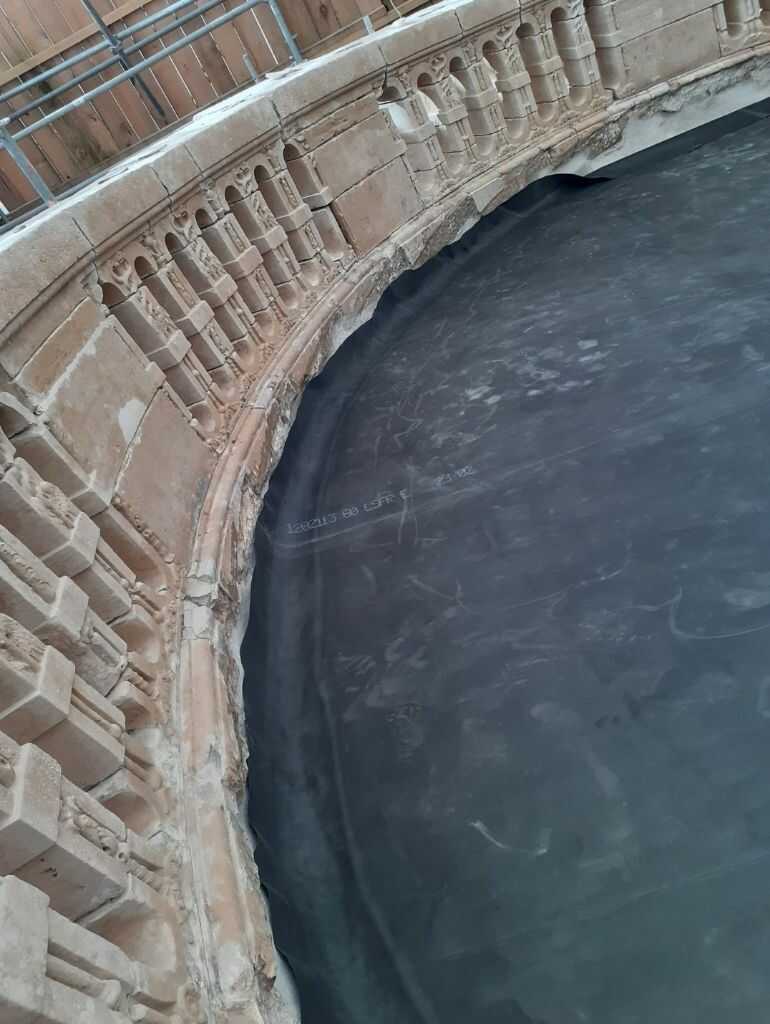

Photos du chantier du Château de Fontainebleau
Chantiers similaires
- Bâtiments publics |
- 2650 m² toitures terrasses non-accessibles sur béton : isolant PU 140 mm + bicouche élastomère autoprotégé
- 478 m² toitures terrasses non-accessibles sur béton : isolant PU 140 mm + bicouche élastomère jardin + végétalisation
- 2213 m² toitures terrasses accessibles sur béton : isolant PU 140 mm + bicouche élastomère + dalles sur plots
- Divers et Accessoires
- Bâtiments commerciaux |
- 705 m² : Réfection toitures terrasses sur bac acier
- membrane EPDM FM autoprotégée sur existant conservé
- Bâtiments commerciaux |
- 92 m² réfection terrasse non-accessible sur béton Isolant PU 50 mm + membrane EPDM en adhérence totale autoprotégée
- 108 m² isolant PSE 2×50 mm + membrane EPDM FM autoprotégée
- Divers + accessoires
- Établissements scolaires |
- 451 m² : Terrasse végétalisée sur bac acier + LR 60 mm + PU 110 mm + membrane EPDM FM + végétalisation
- 109 m² : Garde-corps + couvertines
- 402 m² : Bardage composite « FENDERMAX »
- Bâtiments sportifs |
- 1246 m² : Couverture métallique double peau reconstituée et cintrée
- 101 m² : Étanchéité terrasse inaccessible
- Monuments |
Réfection des toitures de l’église avec rénovation des lots intérieurs et extérieurs
Durée du chantier : plusieurs interventions étalées sur 2 mois
- 1 mois : Avant été 2021
- 1 mois sur septembre
- Monuments |
144 m² : Réfection de la couverture en ardoises du clocher, divers et accessoires
